<strike id="jzf9t"></strike>
<form id="jzf9t"><nobr id="jzf9t"><progress id="jzf9t"></progress></nobr></form>

<span id="jzf9t"><th id="jzf9t"><th id="jzf9t"></th></th></span>
      <address id="jzf9t"><address id="jzf9t"><nobr id="jzf9t"></nobr></address></address>

      <em id="jzf9t"></em>

      <form id="jzf9t"><nobr id="jzf9t"><progress id="jzf9t"></progress></nobr></form><listing id="jzf9t"><listing id="jzf9t"><meter id="jzf9t"></meter></listing></listing>
      <address id="jzf9t"></address>

        <address id="jzf9t"><listing id="jzf9t"><progress id="jzf9t"></progress></listing></address>
        <form id="jzf9t"></form>

        關注我們
        荊楚網 > 鄂東新聞

        熱鏡頭!黃石供電統籌特高壓建設和電力保供

        發布時間:2024年08月26日22:32 來源: 荊楚網

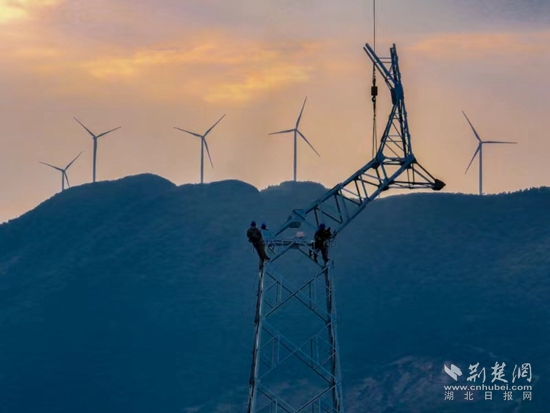

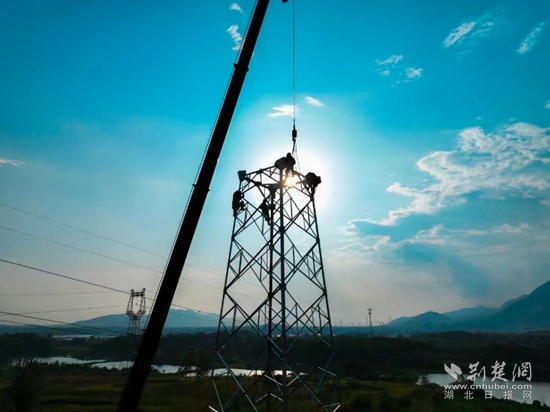

        荊楚網(湖北日報網)訊(通訊員曹祥魁 袁勝)8月23日下午5點,黃石陽新縣陶港鎮祠堂畈附近,40多米高鐵塔上4名電力工人渾身濕透,他們扶著頭頂上吊車吊過來的鐵部件,開始了最后“一吊”的組塔工作。

        他們正在施工220千伏塞宋線,全長20多公里,需要組立55基鐵塔,是黃石西塞電廠到陽新地區的重要電源線。

        根據特高壓輸電線路建設節點,黃石地區用于騰地讓道的220千伏棵覺線將于今年10月8日拆除。為保障特高壓輸電線路建設期間黃石地區電力可靠供應,國網黃石供電公司堅持“先立后拆”原則,通過倒排工期,加快建設塞宋線和鐵秀線兩條電源線。

        國網黃石供電公司項目管理中心副主任龍菲介紹,為了給特高壓騰出廊道,黃石地區棵覺線10月初必須退運,必須在棵覺線退運前,將塞宋線、鐵秀線兩條電源線建好,確保特高壓按期投產的同時,黃石地區電力充足可靠供應。

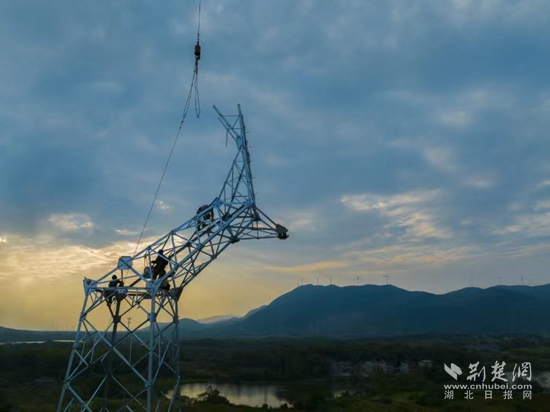

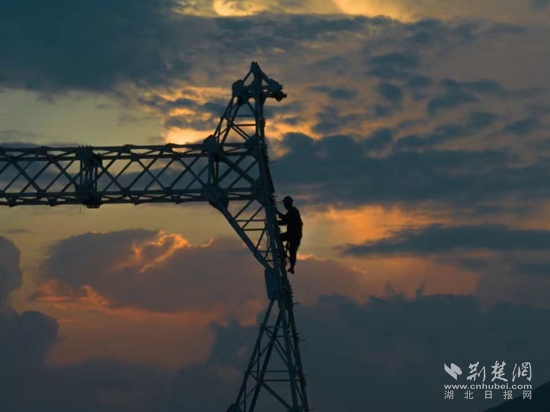

        當天下午6點,夕陽染紅了天際。在斜輝映照下,4名電力工人挺立在鐵塔上,準備最后的螺栓緊固工作。

        “安全帶一定要打牢固,不要在車臂下方工作,有身體不適及時匯報,下來輪換?!彼碌谋O護人員也汗流浹背,目不轉睛地盯著高空作業人員,時不時提高嗓門,提醒作業人員注意安全事項。

        國網黃石供電公司現場工作負責人陶海濤說:“近期溫度很高,我們每天早上5點就到了,一直要忙到晚上10點,除了避開正午時段,一天至少要作業10多個小時?!?/p>

        據悉,為搶抓施工進度,該公司統籌鐵塔基礎、立塔和線路架設等工作。目前,兩條電源線鐵塔基礎已完成74%,鐵塔組立完成19基,預計9月份全面進入立塔架線施工階段。

        【責任編輯:王焱堯】
